23.12.2025

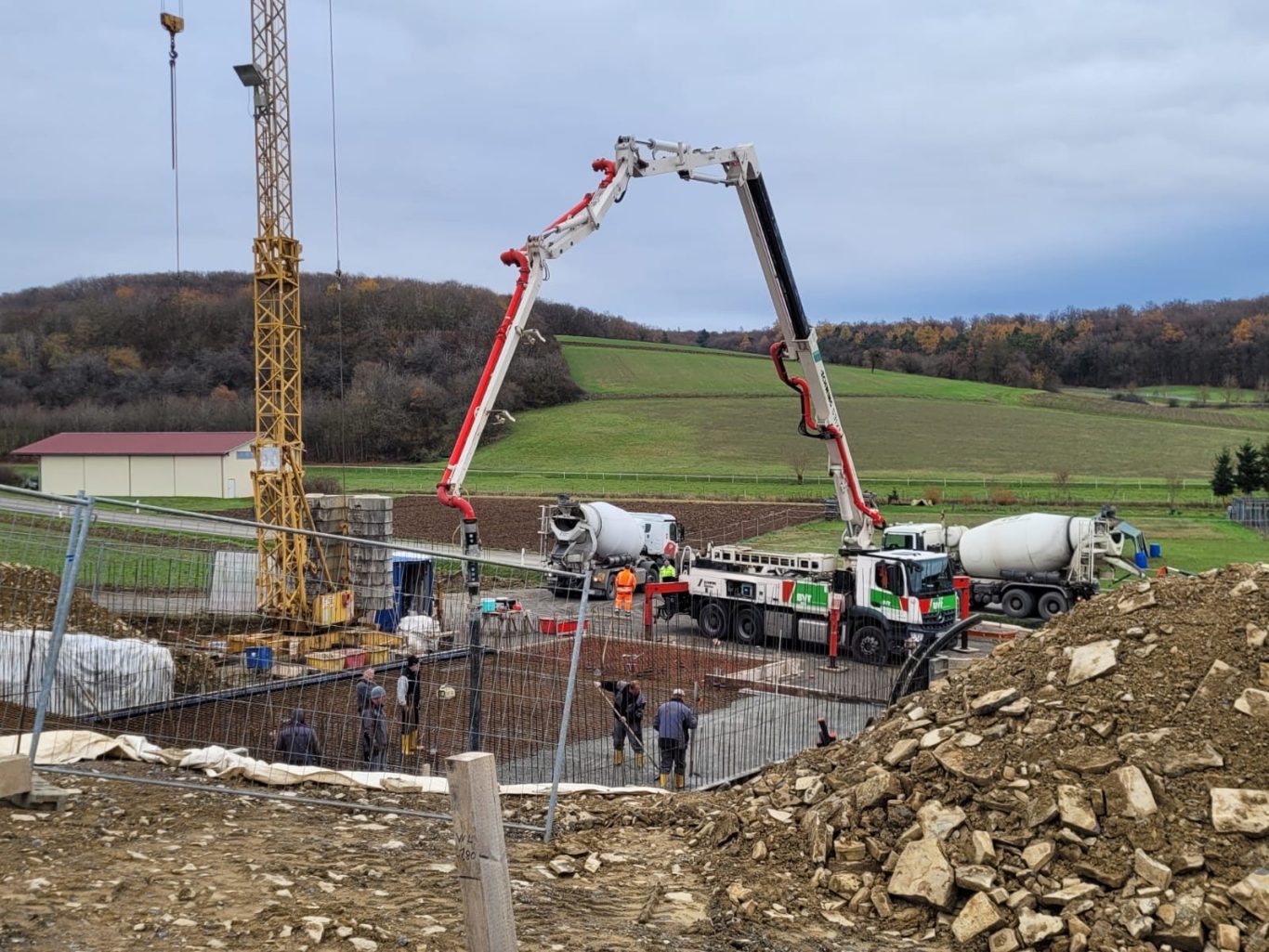

Pause bei den Baufirmen. Am Heizhaus stehen die ersten Wände, und in der Kaistener Str. konnten die ersten Anschlüsse verlegt werden. Wir hoffen auf einen kurzen Winter, damit die Bauarbeiten 2026 schnell wieder aufgenommen werden können.

11.10.2025

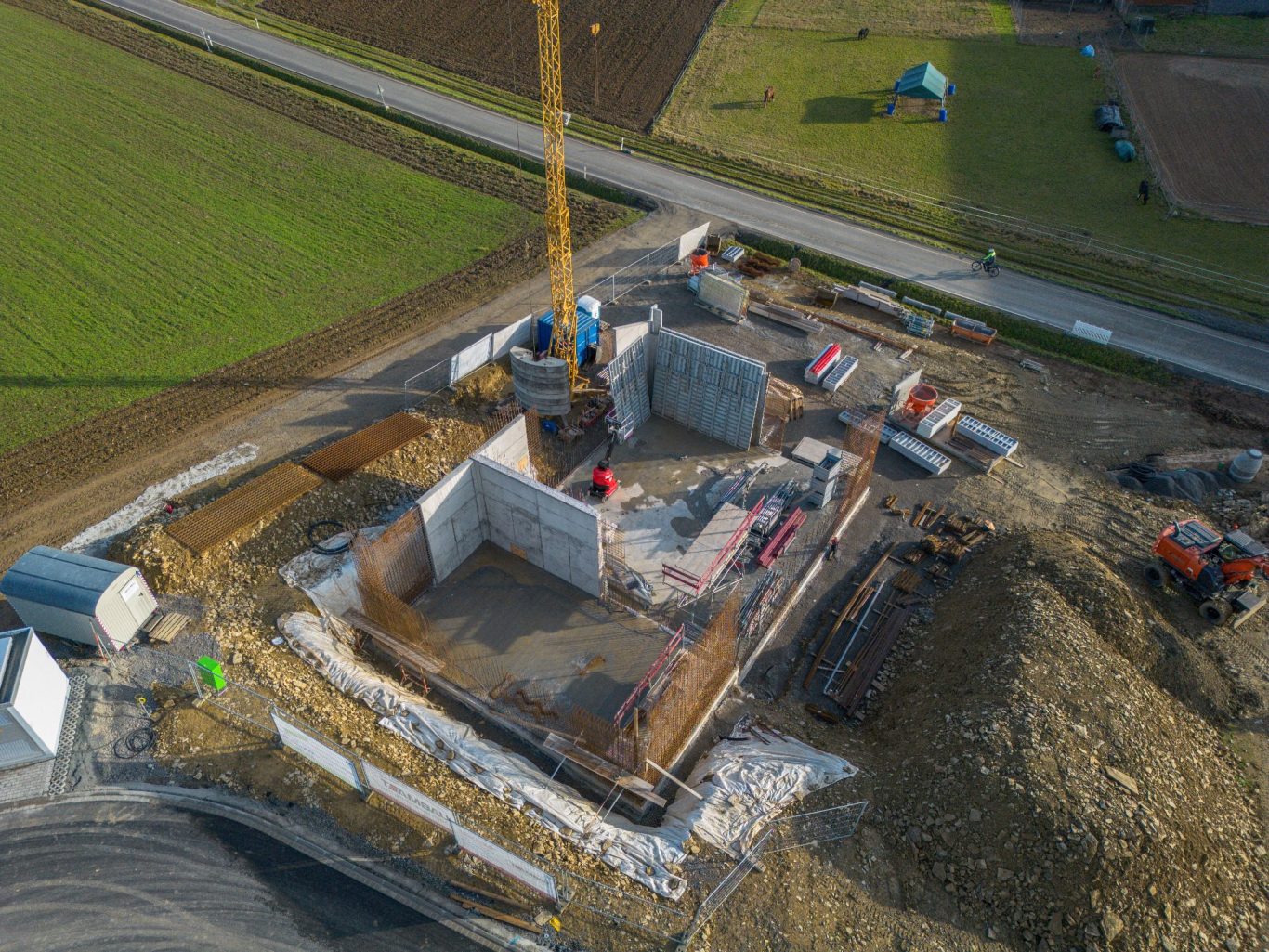

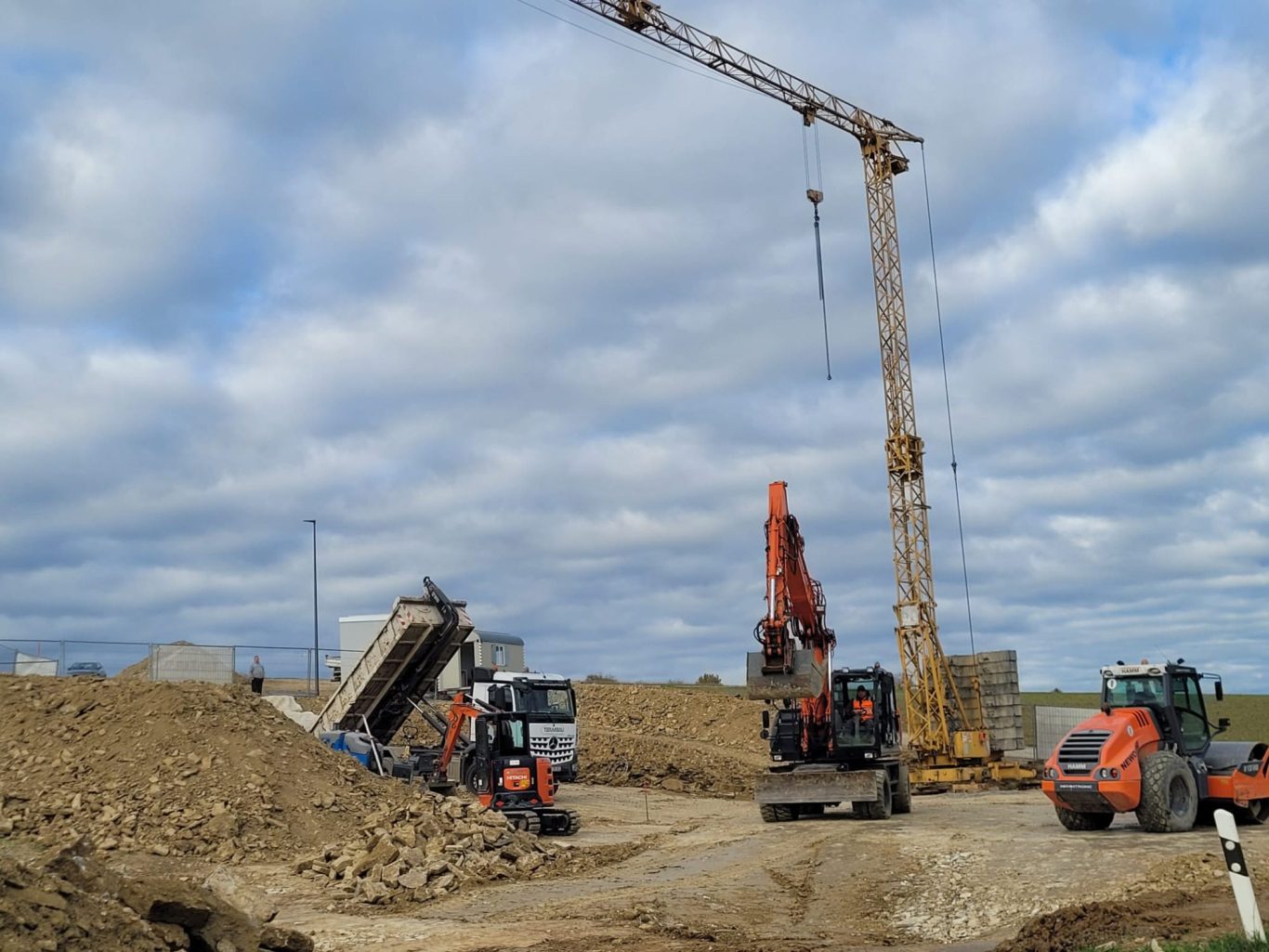

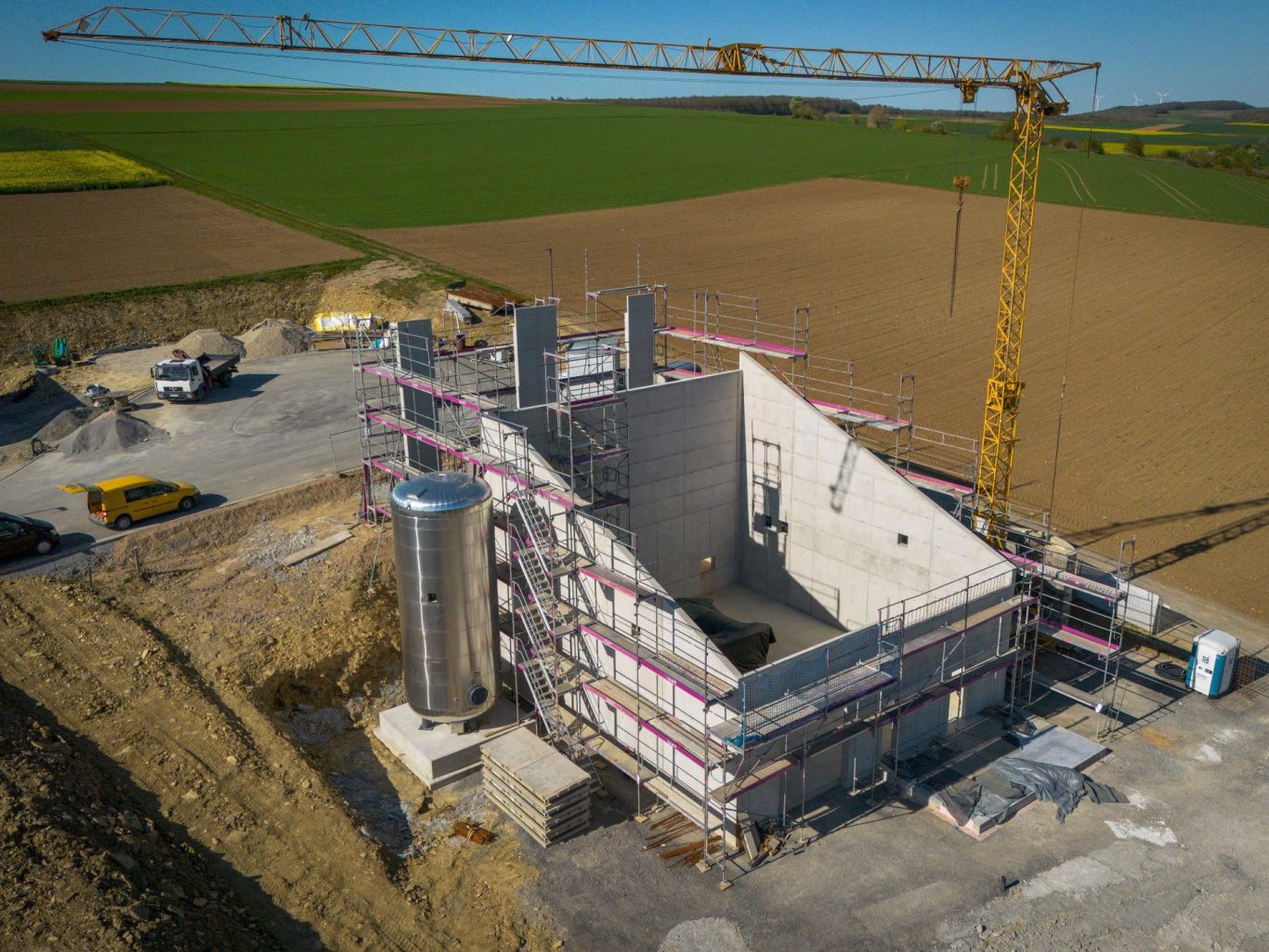

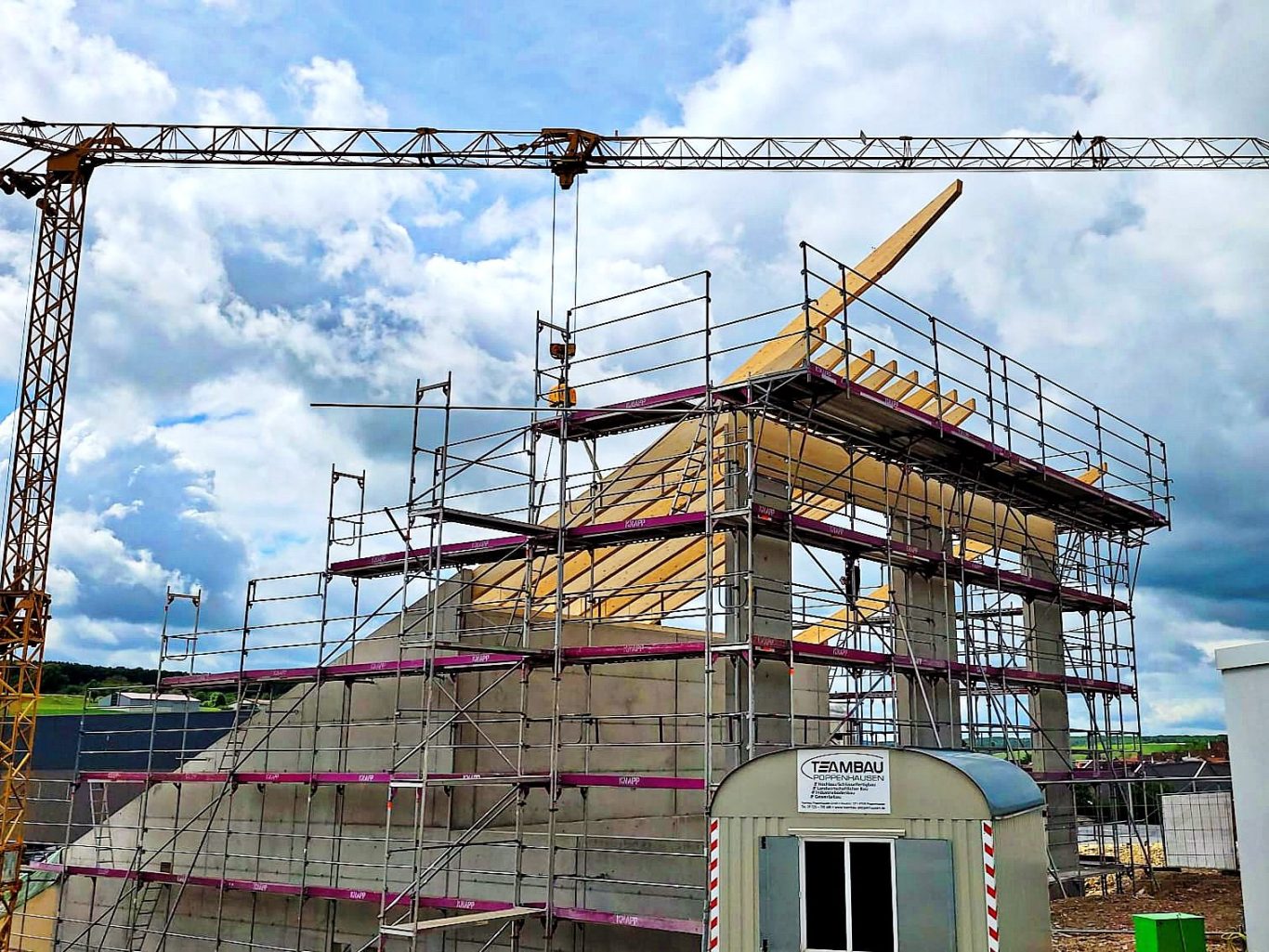

Am Bauplatz für das Heizhaus hat Fa. Teambau mit den Arbeiten begonnen

04.09.2025

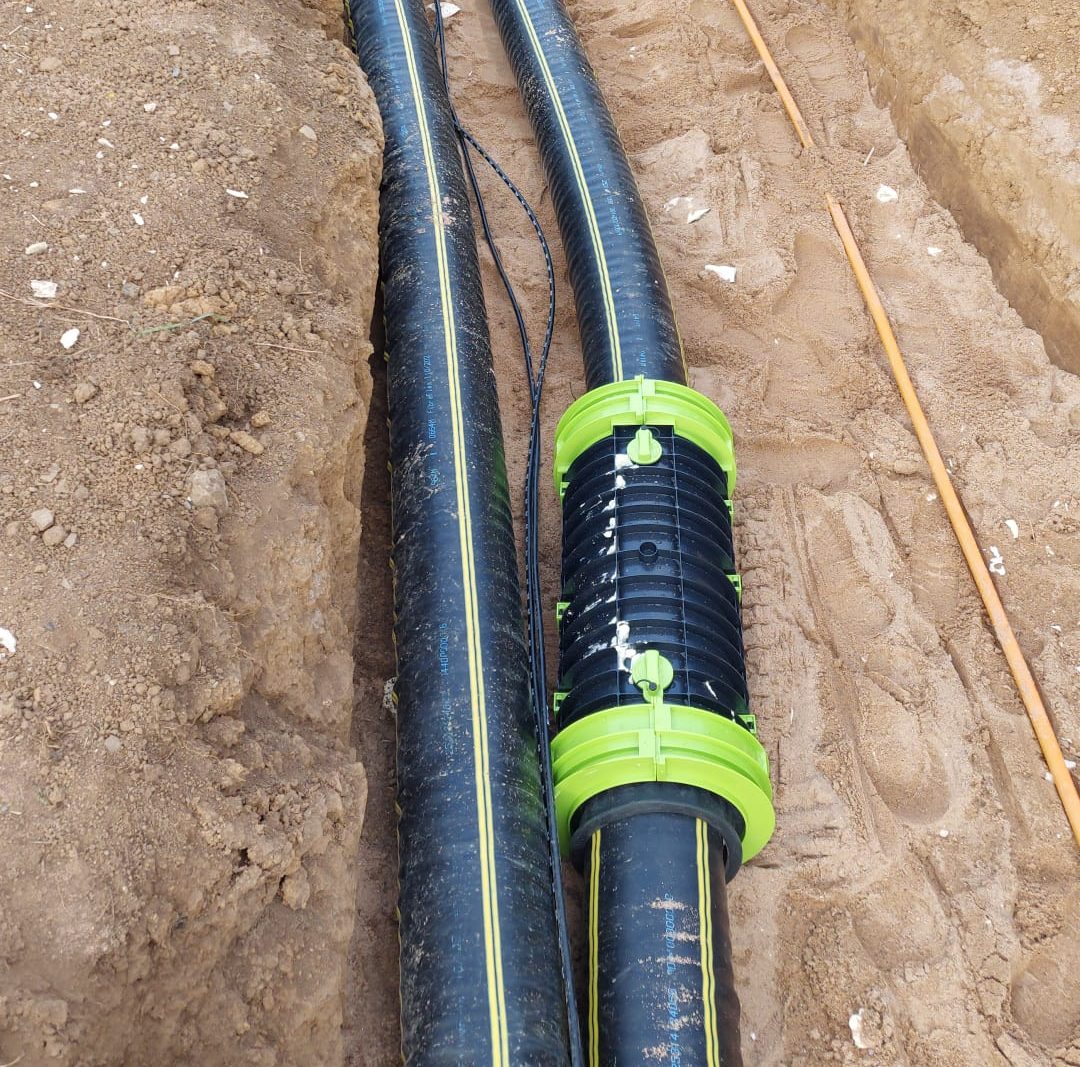

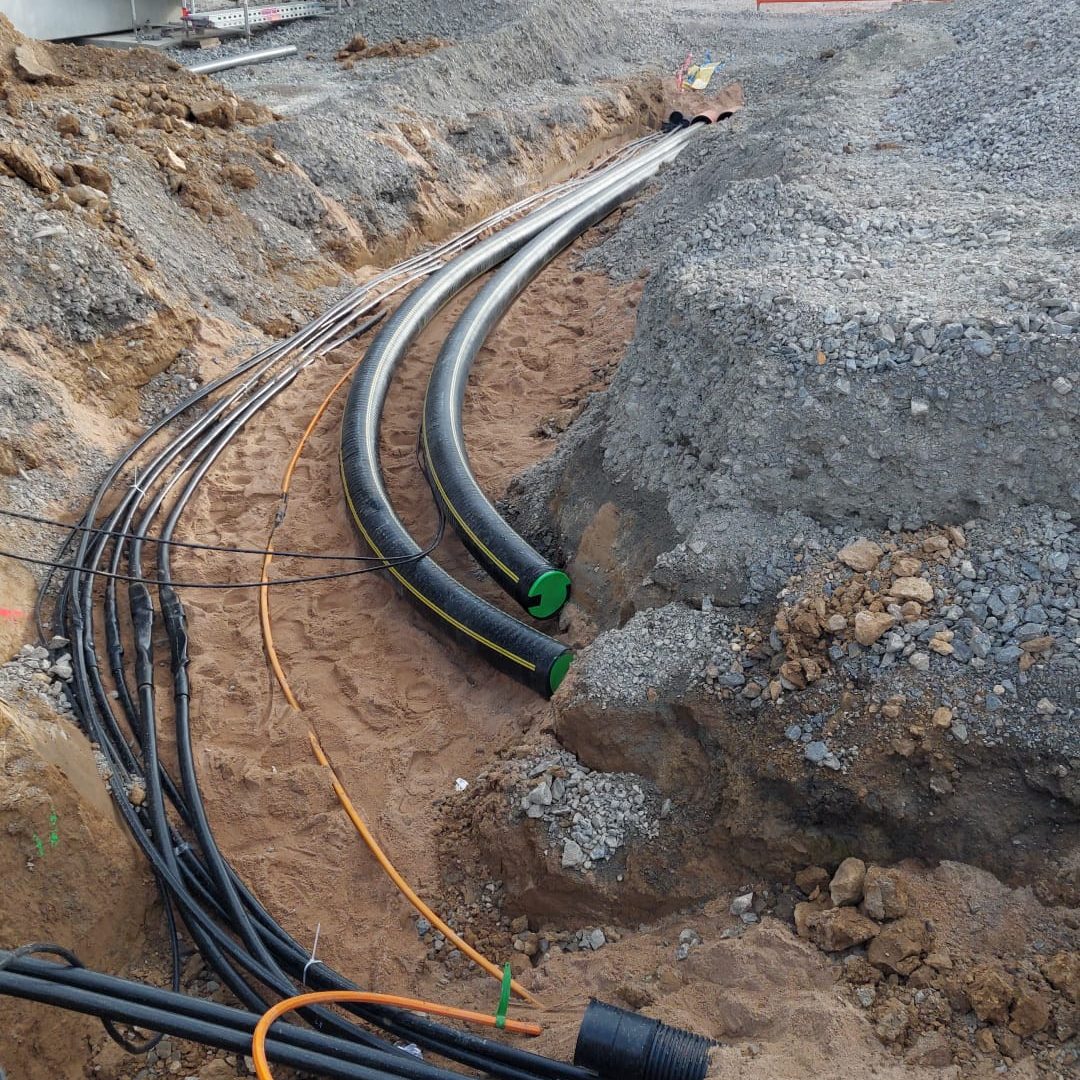

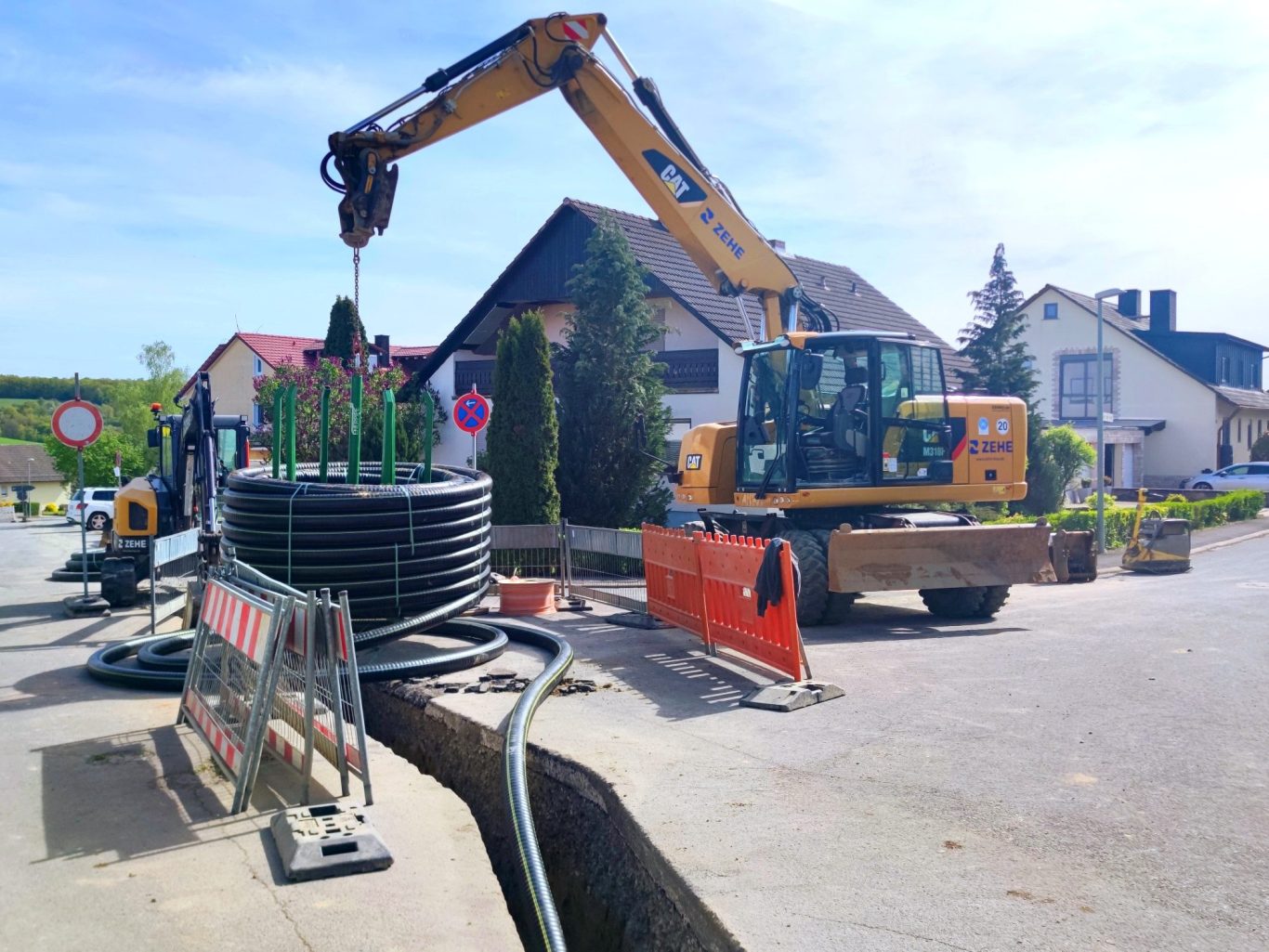

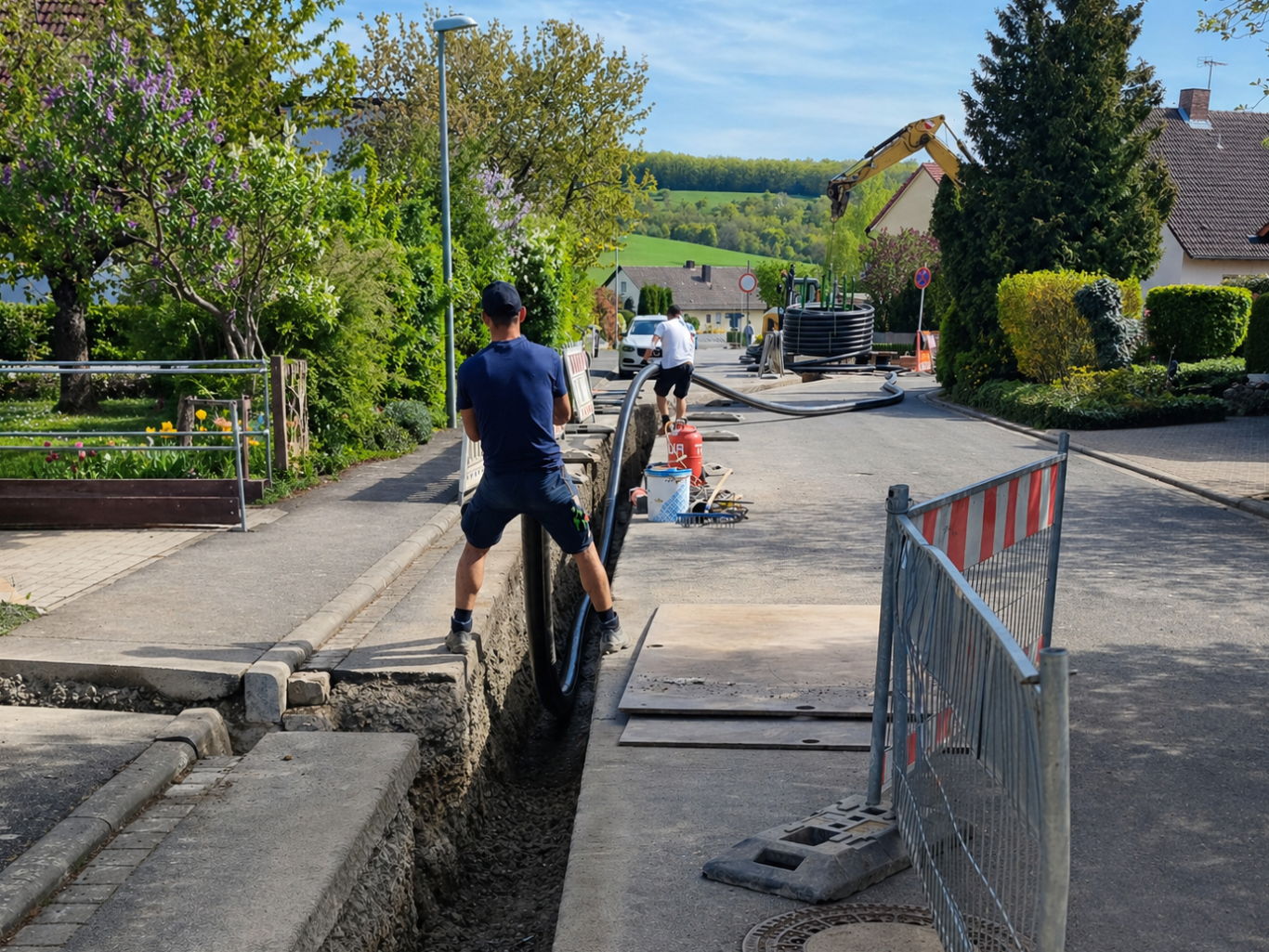

Es geht los! Das erste Material wurde geliefert und die ersten Wärmeleitungen wurden im Zuge der Erschließung des Gewerbegebietes "Handwerkerhof" durch Fa. ZEHE-Bau verlegt.

24.07.2025
Endlich!! Nach langen warten.
Der Bewilligungsbescheid "BEW Modul 2 Wärmenetz Schwebenried" ist heute bei uns eingegangen. Jetzt steht unserem Projekt nichts mehr im Weg.

24.01.2025
Unsere Bauvoranfrage für das Heizgebäude am "Handwerkerhof" wurde vom Landratsamt und Arnsteiner Stadtrat genehmigt.

14.12.2024
Die Planungen für unser Nahwärmenetz laufen auf Hochtouren!
- BEW Förderantragstellung zum 20.12.2024
- Wärmepreise fest gelegt
- Wärmelieferverträge fertig gestellt
- Ausschreibungen und Bietergespräche der einzelnen Gewerke am laufen
- 3. Auslegung Gewerbegebiet "Handwerkerhof" und Ausschreibungsbeginn
- Unterstützung bei der BEG Förderantragstellung

 Wärmelieferpreise:
Tarif 1:  12.000€ Anschluss, 40€/mtl. Grundgebühr, 12,9ct/kWh
Tarif 2: 20.000€ Anschluss, 40€/mtl. Grundgebühr, 10,9ct/kWh

Trassenplanung
